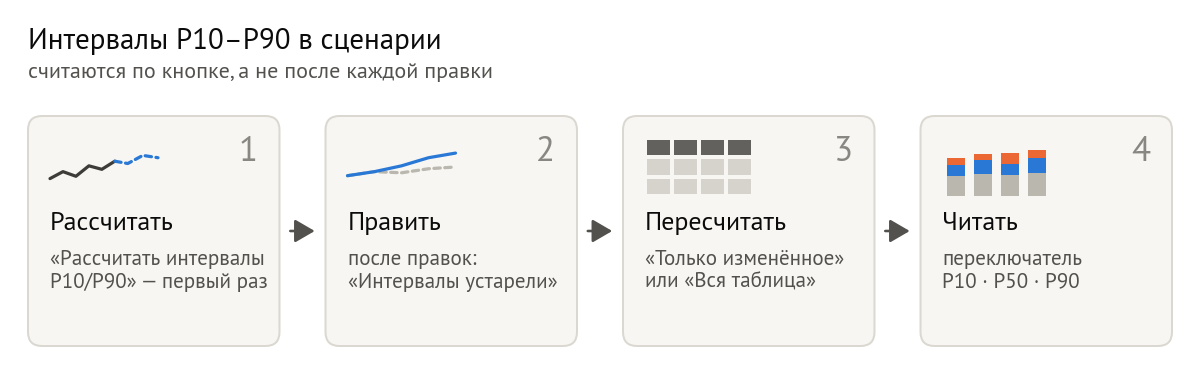

Рассчитать интервалы P10–P90 в сценарии
Коротко. «Рассчитать интервалы P10/P90» считает разброс, после правок — «Пересчитать»: изменённое или всё. «Сценарий: P10 · P50 · P90» переключает числа таблицы.
На этой странице
Любое число сценария — середина разброса. Интервалы показывают его края: P10 — факт будет не ниже в 9 случаях из 10, P90 — не выше в 9 случаях из 10, между ними — 8 случаев из 10. Подробно — P10, P50 и P90.

Шаги
- Над таблицей нажмите «Рассчитать интервалы P10/P90». Кнопка видна, пока интервалы не считались ни разу, — рядом подпись «Интервалы P10/P90 ещё не рассчитаны».
- В окне MARFOR покажет объём: «Изменений с последнего пересчёта», «Объём: N строк из M». Выберите «Только изменённое» — быстрее, только затронутые срезы, — или «Вся таблица». Рядом — примерное время; точность оценки — около ±50 %.
- Нажмите «Пересчитать». Пока идёт расчёт, рядом пишется «Идёт пересчёт интервалов — N %», а правки сценария заблокированы.
- Когда расчёт закончится, переключайте «Сценарий: P10 · P50 · P90» над таблицей: зависимые метрики покажут нижнюю границу, середину или верхнюю границу.
- Нажмите на число зависимой метрики в колонке «Модель». Карточка напишет «Прогноз … В 8 случаях из 10 факт будет между … и …», покажет P10, P50 и P90 и разбег: «Надёжно», «Погранично» или «Ненадёжно».
Пример. P10 = 8 000 заказов, P50 = 10 000, P90 = 12 000. План «не менее 8 000» выполнится в 9 случаях из 10, план 10 000 — в половине случаев. Впишите план в поле карточки — она посчитает шанс, пока вы печатаете: «План 9 000: достичь 74% · недобрать 26%». Если хотите только посмотреть шанс, «Применить» не нажимайте: у зависимой метрики эта кнопка запускает обратный расчёт бюджета. Как считается шанс, — Шанс выполнить план.
После правок
Интервалы не пересчитываются после каждой правки: это заняло бы минуты и блокировало таблицу. После правки MARFOR напишет «Значения обновлены. Интервалы P10/P90 устарели…», а рядом с кнопкой — «Интервалы устарели: правок N · последняя в …». Прежние интервалы видны, но относятся к старым числам.
Закончите сессию правок и нажмите «Пересчитать интервалы P10/P90» — один раз в конце.
Что важно знать
- Разброс есть только у зависимых метрик. Бюджет — ваш план, у него разброса нет: карточка драйвера напишет «Плановая метрика (вход)…».
- «90 %» в подсказках кнопок P10 и P90 — неточность. Подсказки говорят о границе «90% доверительного интервала». Читайте по карточке: между P10 и P90 факт окажется в 8 случаях из 10, ниже P10 — в 1 из 10.
- P10 итога — сумма P10 строк. P10 квартала в таблице — сумма P10 трёх месяцев: осторожная граница, как будто все месяцы выдались неудачными сразу.
- Ширина полосы зависит от уверенности модели в эластичности и от размера правки — Ширина полосы P10–P90. Ошибку прогноза базы полоса не включает.
- Выгрузка CSV даёт P50. В режиме P10 или P90 файл всё равно содержит числа P50: Выгрузить сценарий в CSV.
- Модель посчитана на крайнем левом положении «Точности расчёта». У такой модели нет доверительных интервалов, поэтому нет и полосы. Пересчитайте модель правее.
Нужно не узнать разброс, а подобрать бюджет под результат — Задать результат и подобрать бюджет.
Если не получилось
- Переключатель возвращается на P50 с подсказкой «Интервалы P10/P90 ещё не рассчитаны» или «Идёт пересчёт интервалов P10/P90 — режим станет доступен по завершении». Рассчитайте интервалы или дождитесь конца пересчёта.
- «Прогноз вне коридора P10–P90: интервалы посчитаны для других значений — пересчитайте». Правки увели число за прежнюю полосу. Нажмите «Пересчитать интервалы P10/P90».
- «Пересчёт уже идёт». Его запустили в другой вкладке или коллега. Второй раз запускать не нужно.
- «Таблица занята другой операцией». Идёт правка, обновление базы или применение оптимизатора. Подождите и повторите.
- «Только изменённое» недоступно — «правки затронули всю таблицу». Выберите «Вся таблица».
- «Не удалось оценить объём пересчёта». Повторите через минуту; не помогло — выберите «Вся таблица».
Термины на этой странице: P10, P50, P90, Полоса P10–P90, Шанс выполнить план
